感謝大家前些日子對菁寮天主堂修復工程的幫忙,我們會逐步將工程進度更新上來,讓大家知道教堂最新情況。
丹娜絲颱風來臨前,聖堂原先已於2024年七月規劃天花修復工程,由長短樹鄉村研究所規劃設計,於2025二月中到六月底,由精工裝潢工程行進行施工。

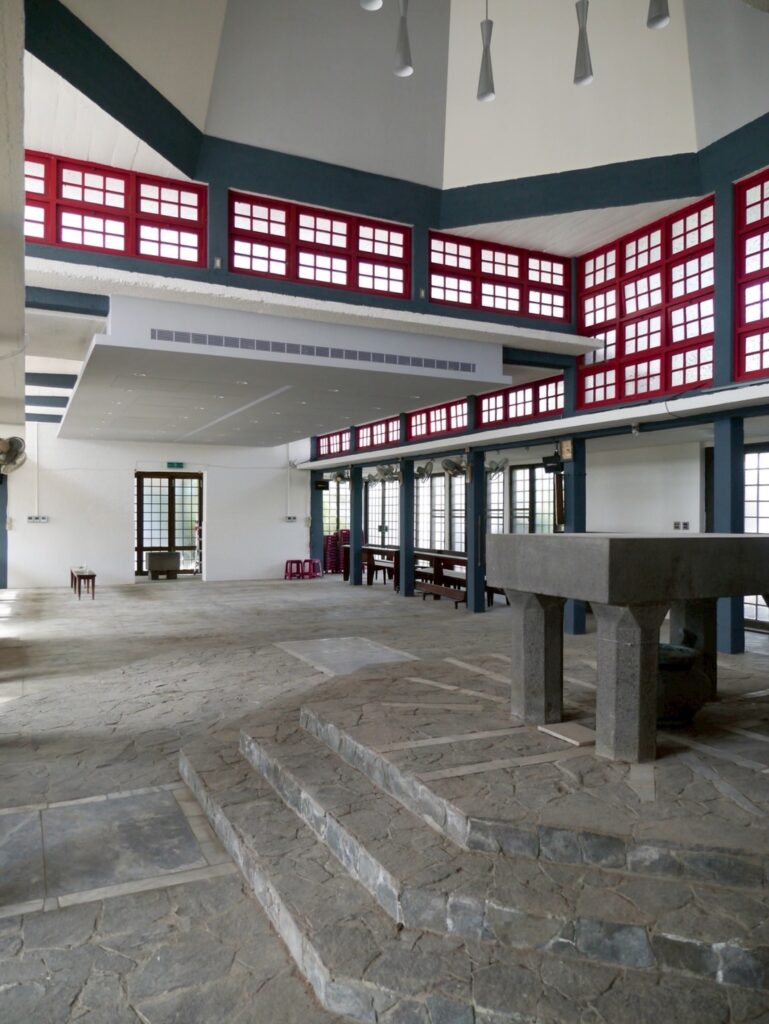

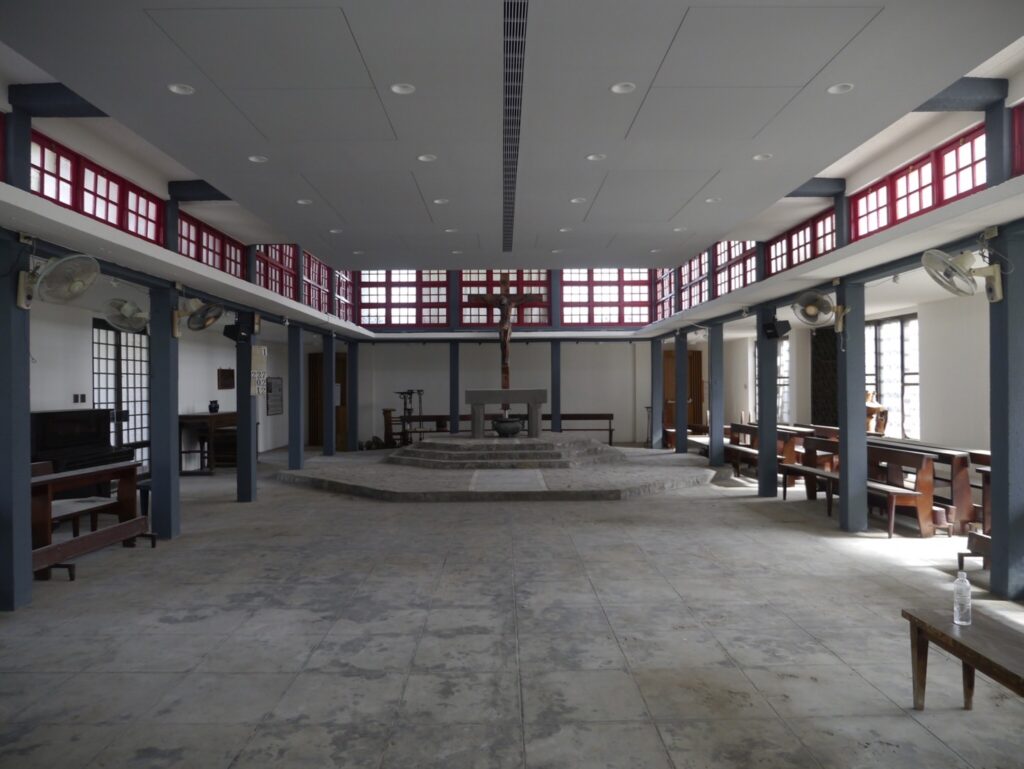

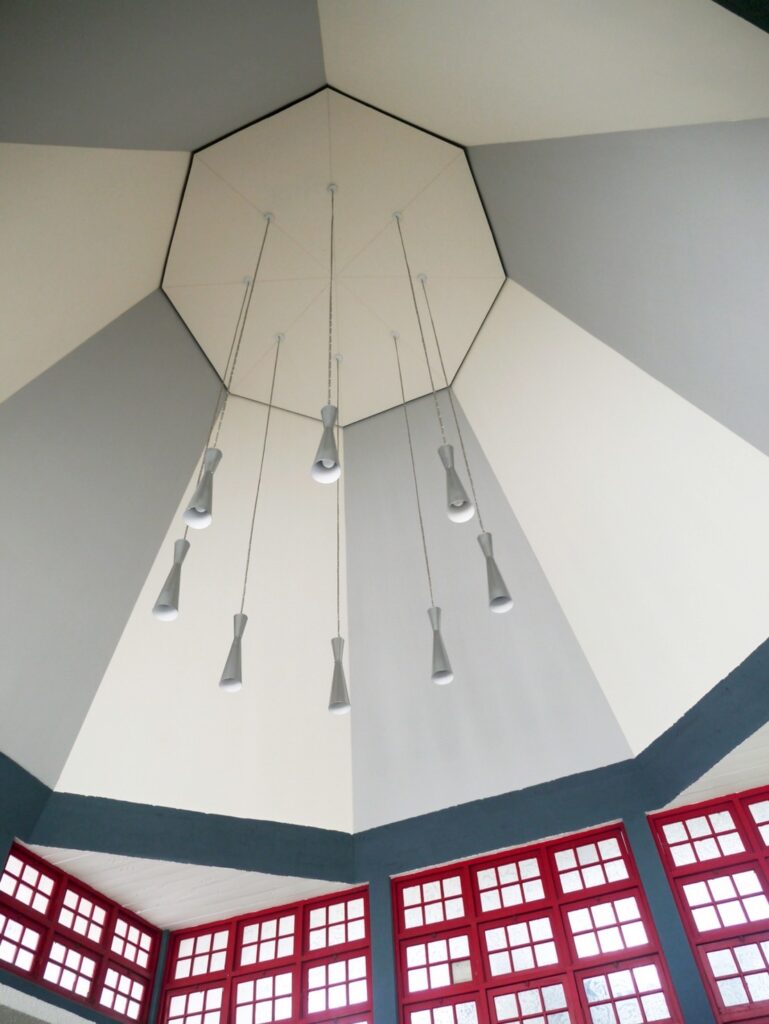

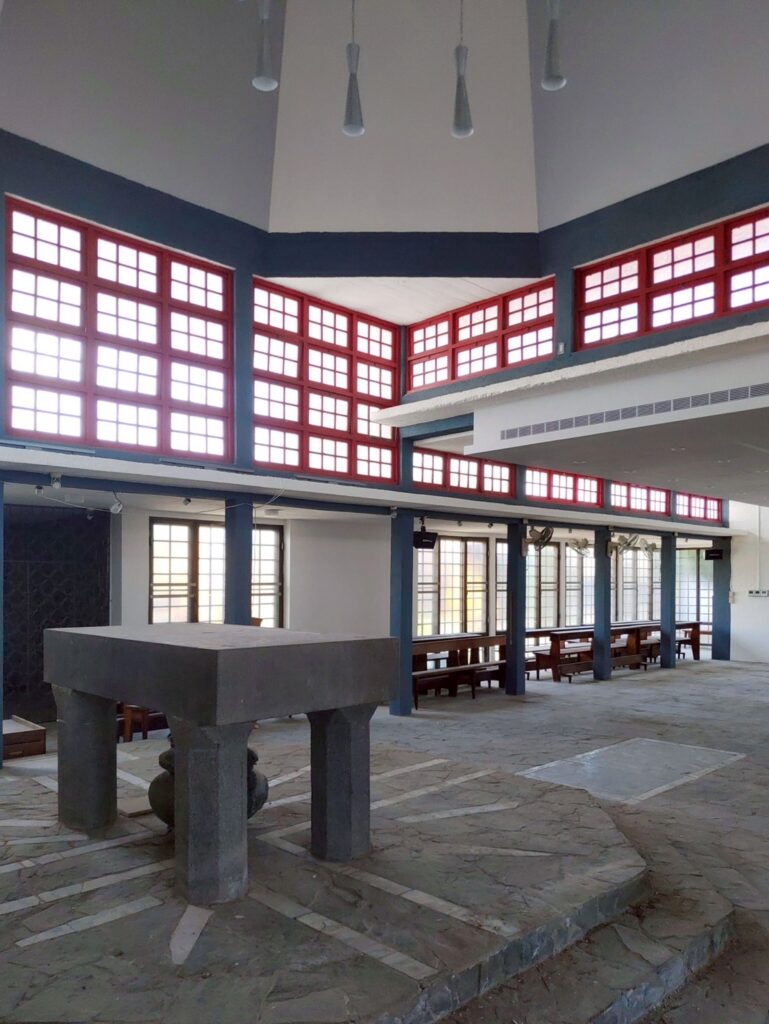

規劃設計與施工範圍包括:聖堂的祭台區八角挑空區復原及座位區的天花修復工程,其中包含座位區空調增設。

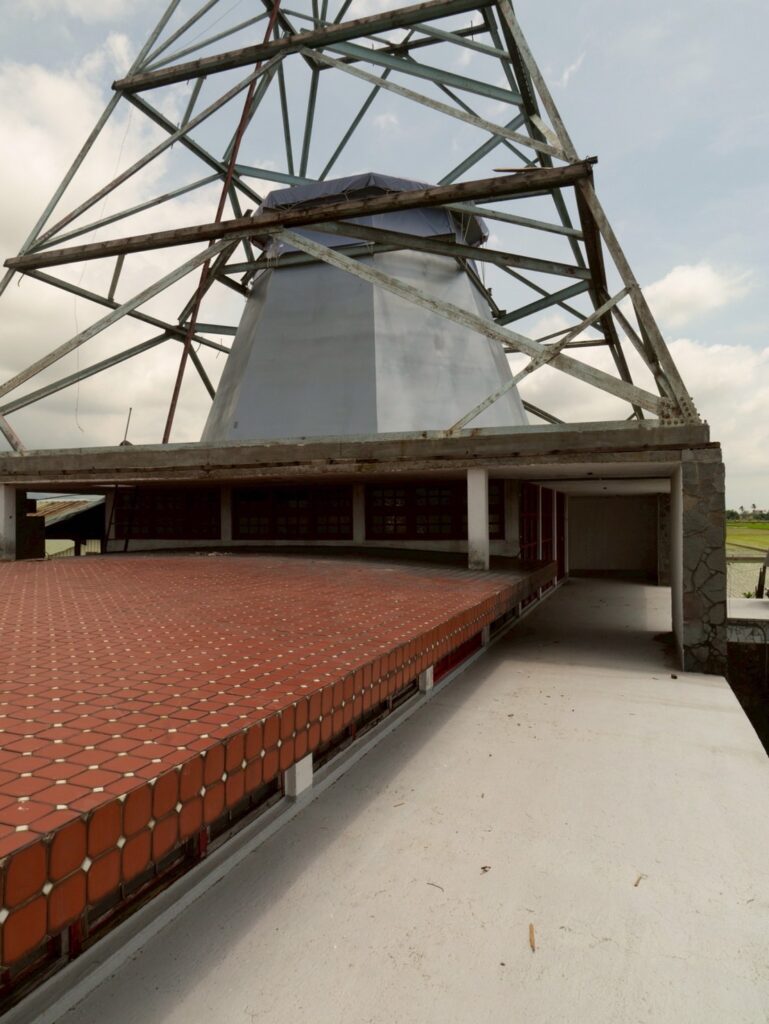

2025年七月初,丹娜絲颱風造成主四角錐塔、中圓錐塔與園區數處屋面破壞,以及近乎完工的天花修復工程部分的局部破壞,七月初至八月底期間,南臺灣大雨不斷,長短樹鄉村研究所協助協調不同的搶修工種進行緊急搶修,包含立棟營造協助支援吊車卸除有掉落疑慮的不完整碎片,精工裝潢工程行修復受風災受損部分,教區教友阿英協助八角帆布覆蓋施工,目前原天花修復工程與搶修工程已經驗收完成。
後續整體修復工程將交由台南教區成立整建委員會統籌,遴選適合的設計與施工團隊接手完成。
